2025년 6월, 재건축 패스트트랙이 시장의 판을 바꾼다
2025년 6월, 대한민국 재건축 시장은 ‘재건축 패스트트랙’ 시행으로 대대적인 변혁기를 맞이합니다.
기존의 복잡하고 지연되던 안전진단 절차가 대폭 간소화되고, 조합설립 동의율 완화, 전자총회 도입 등 다양한 규제 완화가 한꺼번에 시행됩니다. 사업 추진 속도와 사업성 모두를 끌어올릴 수 있는 절호의 기회!
이 글에서는 재건축 패스트트랙의 핵심 내용과 6월에 반드시 주목해야 할 제도 변화, 실전 대응법까지 한눈에 정리합니다.
재건축 패스트트랙, 실수요자 필독 가이드!
1. 재건축 패스트트랙이란?
✅ 정의와 도입 배경

- 재건축 패스트트랙은 2025년 6월 4일부터 시행되는 신속 재건축 추진 제도입니다.

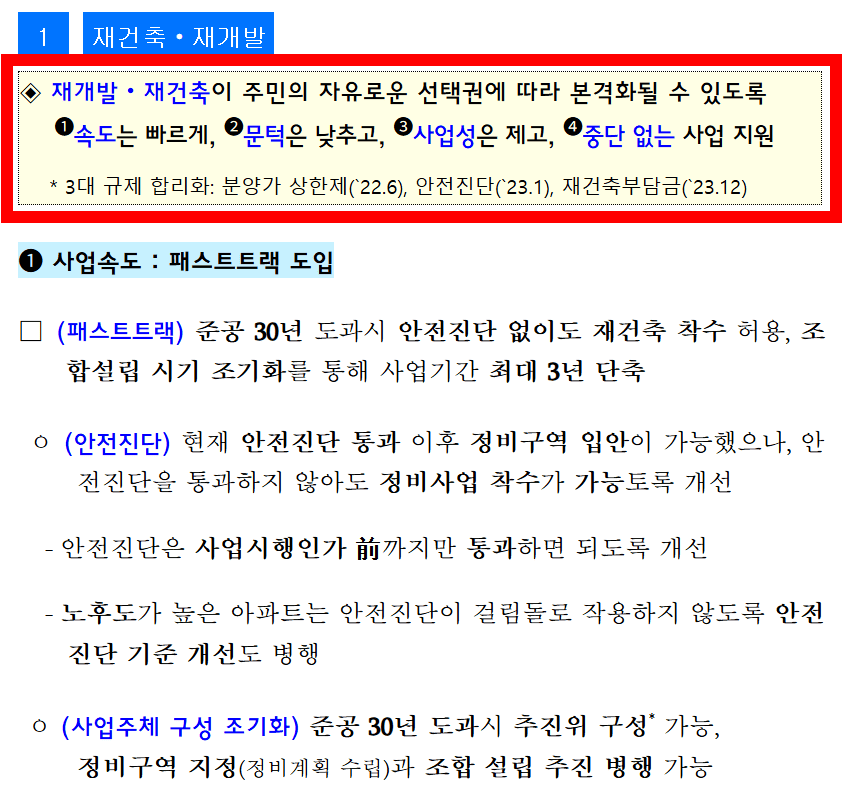

- 기존에는 안전진단 통과가 사업의 최대 걸림돌이었으나, 패스트트랙 도입으로 준공 30년 이상 아파트는 안전진단 없이도 추진위 및 조합 설립이 가능해집니다.
- 안전진단(이제는 ‘재건축진단’)은 사업시행계획 인가 전까지만 완료하면 되므로, 사업기간이 최대 3년 이상 단축될 전망입니다.
✅ 주요 변화 한눈에 보기
구분 | 기존 방식 | 패스트트랙 도입 후 변화 |
안전진단 | 추진위/조합 설립 전 필수 | 사업시행인가 전까지 유예, 추진위·조합 설립 선진행 가능 |
평가항목 | 구조안전성 중심(주거환경 30%) | 주거환경 40%로 상향, 평가항목 9→15개 확대 |
추진위 구성 | 정비구역 지정 후 가능 | 정비구역 지정 전에도 가능 |
사업기간 | 평균 10~12년 | 7~9년(최대 3년 단축) |
2. 패스트트랙 시행에 따른 핵심 변화 TOP 5
① 조합설립 동의율·복리시설 동의 완화
- 조합설립 동의율이 75%→70%로 낮아지고, 상가 등 복리시설 동의율도 1/2→1/3로 완화됩니다.
- 동의서 징구 절차 간소화, 전자·서면 동의 모두 가능.
- 조합설립 절차·준비서류·주의사항
- 절차: 추진위 구성 → 동의서 징구(전자/서면) → 조합설립 인가 신청
- 준비서류: 동의서, 토지 등 소유자 명부, 정비계획안, 사업계획서 등
- 신청 시기: 2025년 6월 4일 이후, 단지별 순차 진행
- 주의사항: 동의율 미달 시 사업 지연, 분담금 증가, 이해관계 조율 필요
② 전자서명·온라인 총회 등 전자방식 도입
- 조합 설립 동의, 총회 의결 등 각종 절차에 전자서명·온라인 방식이 본격 도입됩니다.
- 서면 결의서 비용 절감, 본인 확인 분쟁 감소, 주민 참여·투명성 증가.
- 고령층 등 디지털 소외계층 지원책 병행 필요.
③ 1기 신도시·통합 재건축 로드맵 발표
- 6월 중 정부가 1기 신도시(분당·일산 등) 비선도지구의 정비방안을 발표할 예정입니다.
- 통합 재건축은 여러 단지를 묶어 사업을 동시 추진, 안전진단 면제·용적률 상향 등 인센티브 제공.
- 단지 간 이해관계 조율이 관건.
④ 용적률 상향·무허가건물 노후도 포함 등 규제 완화
- 용적률 최대 1.3배 상향 등 사업성 개선 방안이 국회 논의 중이며, 통과 시 재건축 단지의 수익성·사업성 대폭 개선 기대.

- 무허가건물(1989년 1월 24일 이전)도 노후도 산정에 포함되어, 그간 정비구역 지정이 어려웠던 지역도 사업 추진이 쉬워집니다.
- 분담금 산정 간소화, 정비사업 통합심의 등으로 행정 부담이 줄지만, 공사비 급등·조합원 분담금 증가 등 사업성 악화 우려도 존재.

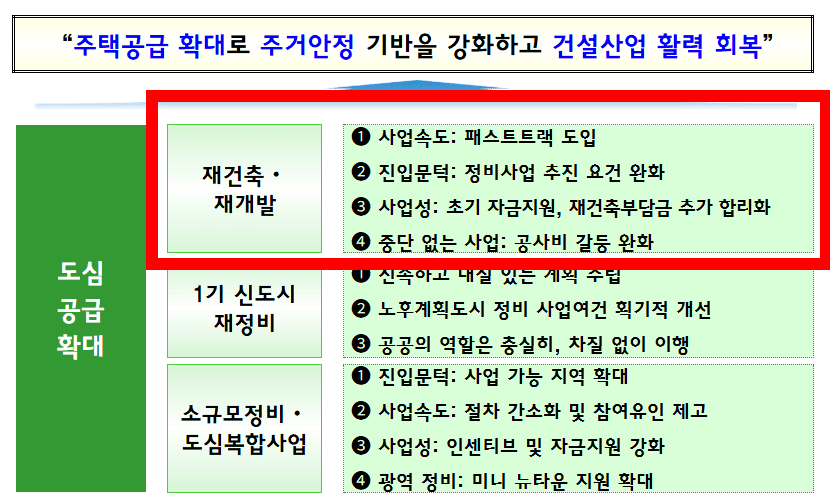

⑤ 제로에너지·친환경 정책 강화 및 토지거래허가제 일부 해제
- 신규 민간 건축물 제로에너지 기준 의무화, 에너지 효율·층간소음 등 주거 품질 기준 상향.
- 강남·송파 일부 단지 해제, 대치 은마·잠실주공 5 등 주요 단지는 토지거래허가제 유지.
3. 재건축 패스트트랙 실전 가이드

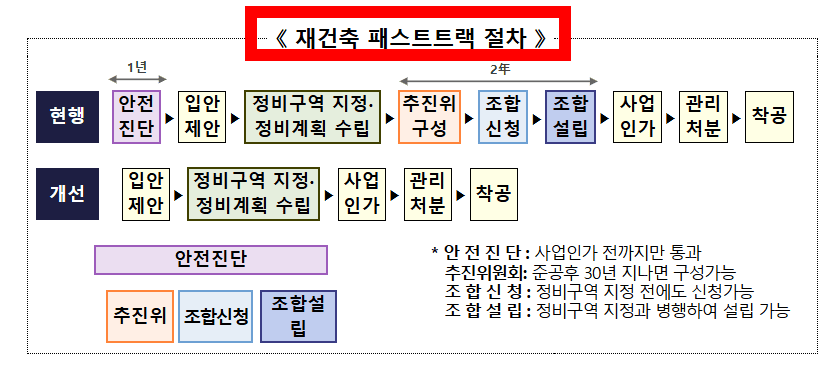

✅ 신청 절차 한눈에
- 주민 동의 확보(전자/서면)
- 정비구역 지정 전 추진위 구성 가능
- 조합설립 인가(동의율 완화 적용)
- 재건축진단(사업시행인가 전까지 완료)
- 사업시행계획 인가 및 착공
✅ 준비서류
- 주민 동의서(전자/서면)
- 토지 등 소유자 명부
- 정비계획안, 사업계획서 등
✅ 주의사항
- 동의율 미달 시 사업 지연 및 갈등 가능
- 분담금 증가, 공사비 상승 변수
- 정책 및 시장 환경 변화(분양가상한제, 초과이익환수제 등) 체크 필요
4. 참고할 공식 사이트
5. Q&A(자주 묻는 질문)
Q1. 재건축 패스트트랙, 모든 아파트에 적용되나요?
A. 준공 30년 이상 아파트는 안전진단 없이 추진위·조합 설립이 가능하며, 진단은 사업시행인가 전까지 완료하면 됩니다.
Q2. 조합설립 동의율 완화로 실제 추진 속도는 얼마나 빨라지나요?
A. 동의율 75%→70% 완화로, 조합설립까지 6개월~1년 이상 단축 효과가 기대됩니다.
Q3. 전자서명·온라인 총회는 모든 단지에 적용되나요?
A. 6월 이후 신규 추진 단지부터 적용되며, 기존 단지도 규약 변경 시 적용 가능합니다.
Q4. 1기 신도시 통합재건축은 어떻게 진행되나요?
A. 6월 정부 발표 예정이며, 여러 단지를 묶어 인센티브를 제공하는 방식으로 추진됩니다.
Q5. 무허가건물도 재건축 대상이 될 수 있나요?
A. 1989년 1월 24일 이전 무허가 건물도 노후도 산정에 포함되어, 정비구역 지정이 쉬워집니다.
재건축 패스트트랙, 투자 기회 잡으세요!
2025년 6월, 재건축 패스트트랙 시행으로 사업 추진 속도와 사업성이 모두 달라집니다.
투자자와 실수요자는 정책 변화와 단지별 추진 현황을 꼼꼼히 점검하고, 동의 절차에 적극적으로 참여해야 합니다. 지금 바로 정부·지자체 공식 정보를 확인하고, 변화의 흐름을 선점하세요!
